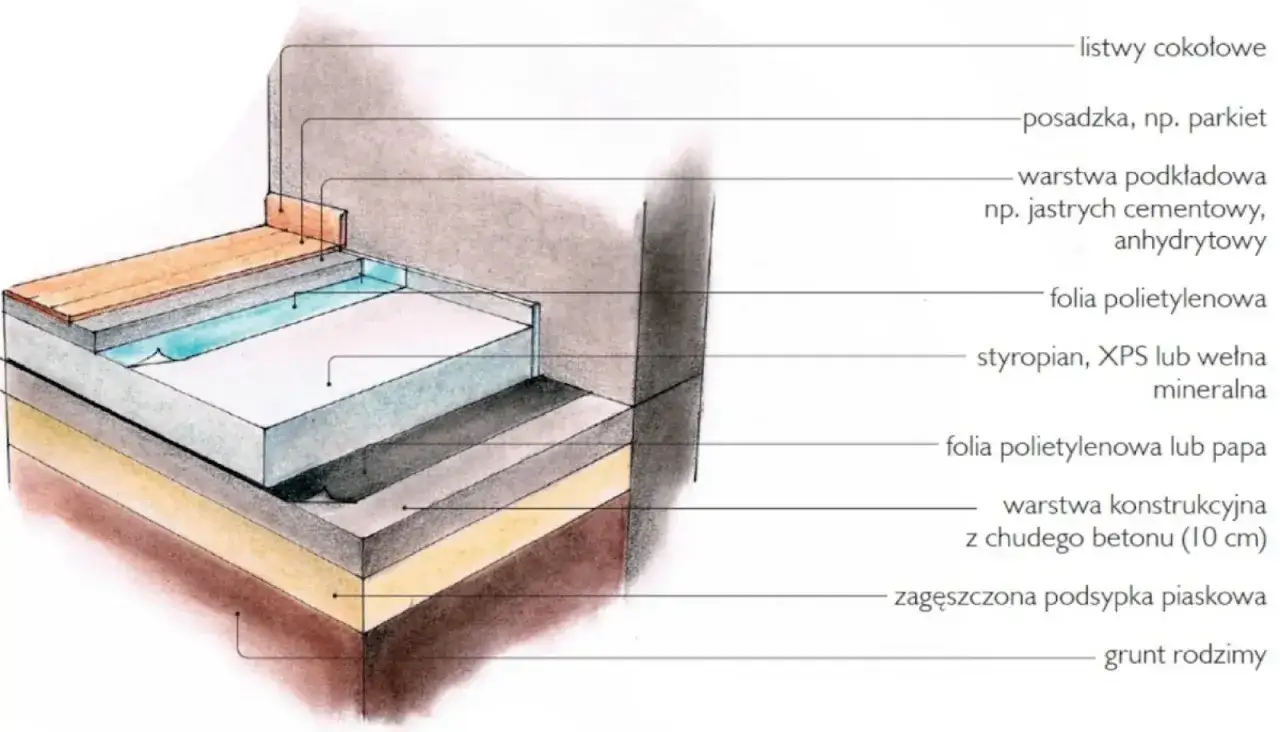

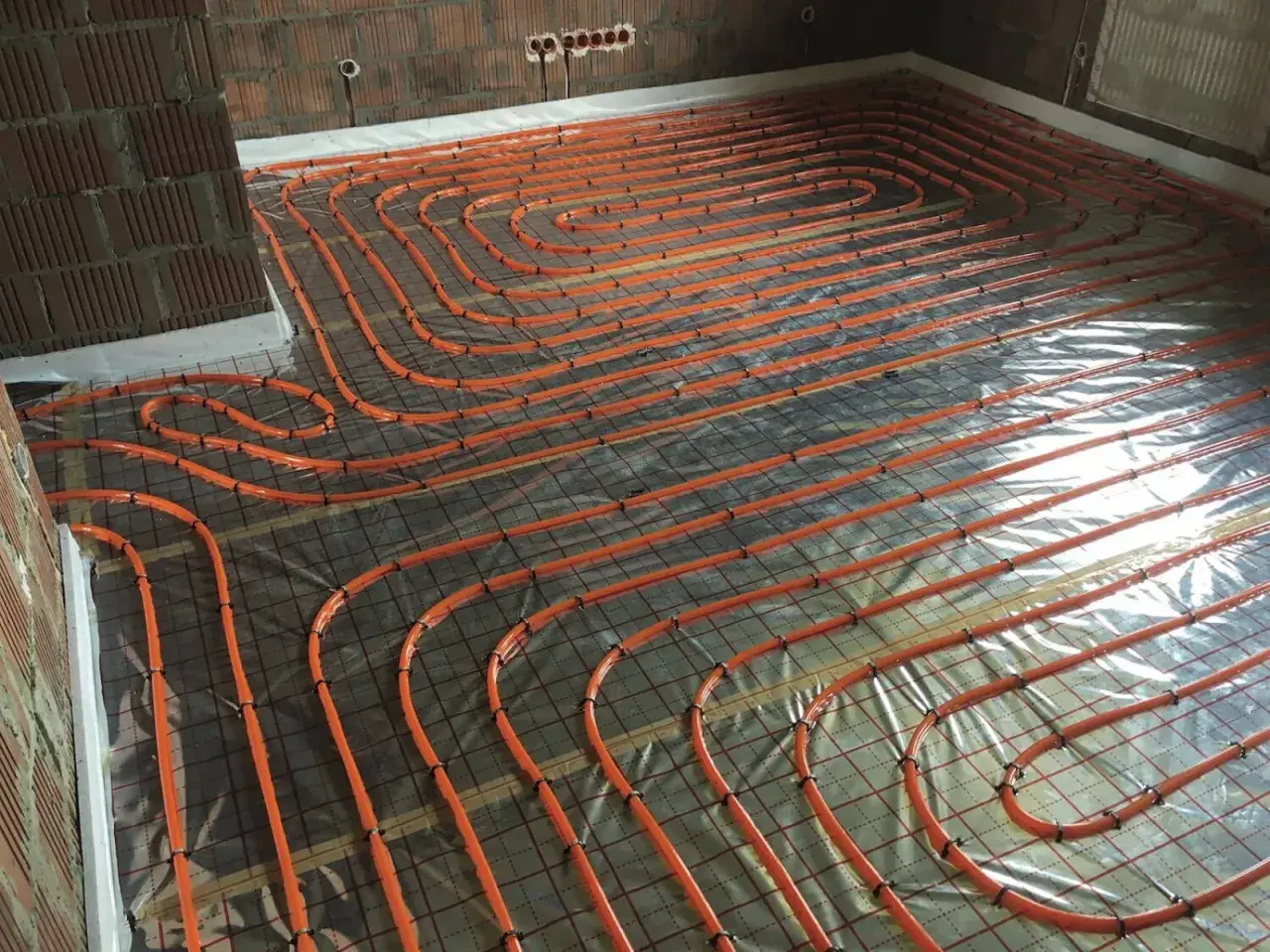

Prawidłowa ochrona warstwy podkładowej ma większe znaczenie, niż wielu inwestorów zakłada na etapie stanu surowego. Hydroizolacja chudziaka odcina wilgoć z gruntu, chroni ocieplenie i pomaga uniknąć problemów z posadzką, grzybem oraz odspajaniem warstw wykończeniowych. W tym artykule pokazuję, kiedy wystarczy prosta bariera przeciwwilgociowa, kiedy trzeba pójść krok dalej i jak wykonać cały układ bez błędów, które potem trudno naprawić.
Najważniejsze rzeczy do dopilnowania przy podkładzie betonowym
- Na suchym i stabilnym podłożu często wystarcza izolacja przeciwwilgociowa, ale przy wodzie gruntowej potrzebny jest mocniejszy system.
- Najczęściej stosuje się folię PE 0,2 mm, papę fundamentową albo masę bitumiczną KMB.
- Kluczowe są zakłady, wywinięcie izolacji na ściany i szczelne połączenie z izolacją pionową.
- Chudziak zwykle wykonuje się z betonu C8/10 lub C12/15, najczęściej w grubości 8-10 cm.
- Odwodnienie opaskowe pomaga, ale nie zastępuje szczelnej izolacji.
- Najdroższe w naprawie są błędy przy przepustach instalacyjnych i przerwy w ciągłości warstw.
Dlaczego ten detal decyduje o trwałości podłogi
Podkład betonowy na gruncie nie jest tylko „pierwszą wylewką”. To warstwa, która porządkuje podłoże, ale sama z siebie nie zatrzymuje wilgoci. Jeśli przerwa między gruntem a posadzką nie zostanie szczelnie odcięta, woda zaczyna wędrować kapilarnie, czyli po mikroporach materiału. W praktyce oznacza to zawilgocone ocieplenie, gorsze parametry cieplne i ryzyko, że wilgoć wyjdzie dopiero po położeniu podłogi.
Ja patrzę na ten etap jak na punkt kontrolny całego domu. Jeśli tutaj popełnisz błąd, później walczysz już nie tylko z przeciekami, ale też z zapachami, spoinami, listwami i wykończeniem, które nie lubią nadmiaru wilgoci. Dlatego dobrze zrobiona warstwa pod chudziakiem to nie dodatek, tylko element, od którego zależy komfort na lata. Skoro wiadomo już, po co ta warstwa istnieje, warto przejść do najważniejszego pytania: czym ją wykonać, żeby pasowała do warunków na budowie.

Jak dobrać materiał do warunków na budowie
Dobór materiału nie powinien zaczynać się od ceny za rolkę, tylko od odpowiedzi na pytanie, czy masz do czynienia z suchym gruntem, okresowym zawilgoceniem czy już z realnym naporem wody. W standardowym domu bez piwnicy i bez wysokiej wody gruntowej często wystarcza folia budowlana. Gdy sytuacja jest trudniejsza, lepiej sprawdzają się papa fundamentowa albo masa KMB, bo lepiej radzą sobie z detalami i szczelnością połączeń.
| Materiał | Kiedy ma sens | Mocne strony | Ograniczenia | Orientacyjny koszt materiału |
|---|---|---|---|---|
| Folia PE 0,2 mm | Suchy, równy chudziak, brak naporu wody | Tania, szybka w montażu, łatwo dostępna | Wrażliwa na przebicia i błędy przy zakładach | Około 1-3 zł/m² |
| Papa fundamentowa | Gdy chcesz mocniejszej bariery i lepszej ciągłości izolacji | Trwała, dobrze znosi połączenia w systemie fundamentowym | Wymaga starannego układania, mniej wybacza niedokładność | Około 15-40 zł/m² |
| Masa bitumiczna KMB | Detale, przepusty, strefy podwyższonego ryzyka | Bezspoinowa, dobrze mostkuje drobne rysy | Droższa, wymaga właściwej grubości i czasu schnięcia | Około 20-50 zł/m² |
W praktyce nie zawsze wygrywa najgrubszy materiał. Na prostym układzie z równym podłożem i dobrym odwodnieniem folia potrafi być rozsądnym wyborem, ale przy większej liczbie przejść instalacyjnych albo przy wilgotnym gruncie lepiej od razu postawić na system, który tworzy pewniejszą barierę. Przy masach bitumicznych i papie zawsze sprawdzam też kompatybilność z kolejnymi warstwami, zwłaszcza ze styropianem i gruntami. To prowadzi prosto do etapu wykonania, bo nawet dobry materiał można zepsuć złym montażem.
Jak wykonać izolację krok po kroku
Najpierw porządkuję podłoże. Chudziak musi być równy, nośny, oczyszczony z mleczka cementowego, ostrożnie pozbawiony luźnych fragmentów i suchy na tyle, na ile wymaga tego dany system. Jeśli są rysy skurczowe, większe ubytki albo ostre krawędzie po przepustach, najpierw je naprawiam, bo każda taka niedoróbka staje się punktem startowym dla przecieku.
- Sprawdzam ciągłość podłoża i usuwam pył, luźny beton oraz ostre wystające fragmenty.
- Gruntuję tylko wtedy, gdy wymaga tego papa lub masa bitumiczna, zgodnie z kartą techniczną.
- Układam warstwę uszczelniającą z odpowiednim zakładem: przy folii zwykle 15-20 cm, przy papie często co najmniej 8 cm.
- Wywijam izolację na ściany na 10-15 cm, żeby połączyć ją z izolacją pionową bez przerwy.
- Uszczelniam przejścia instalacyjne mankietami, taśmami lub elementami systemowymi, a nie „na oko”.
- Chronię warstwę przed uszkodzeniem, zanim trafią na nią płyty termoizolacyjne lub kolejna folia poślizgowa.
Jedna rzecz często bywa mylona: folia pod jastrychem nie zastępuje izolacji przeciwwilgociowej pod ociepleniem. To dwa różne miejsca w przegrodzie i dwa różne zadania. Jeśli ktoś odwróci kolejność albo przerwie ciągłość warstw przy ścianach, później powstaje mostek wilgoci, czyli słaby punkt, przez który woda znajdzie najkrótszą drogę do wnętrza. Z samym montażem wiąże się jeszcze jedna decyzja: czy potrzebujesz tylko bariery, czy już także odwodnienia.
Kiedy potrzebne jest odwodnienie, a kiedy wystarczy sama bariera
Jeżeli grunt jest przepuszczalny, poziom wody gruntowej jest niski, a teren ma sensowne spadki od budynku, często wystarcza poprawnie wykonana izolacja przeciwwilgociowa. Inaczej wygląda sytuacja na działkach gliniastych, w zagłębieniach terenu albo tam, gdzie po deszczu woda stoi przy fundamentach. Wtedy sama bariera nie rozwiązuje problemu, bo chronisz przegrodę przed skutkiem, ale nie usuwasz przyczyny.
Odwodnienie opaskowe ma sens wtedy, gdy ma gdzie odprowadzić wodę. To ważne: dren bez odpływu albo bez sensownego rozsączania bywa tylko drogim elementem krajobrazu. Dobrze działa za to układ, w którym rynny odprowadzają deszczówkę z dala od budynku, teren ma spadek od ścian, a drenaż przejmuje wodę zbierającą się przy ławach. Ja traktuję to jako wsparcie hydroizolacji, nie jej zamiennik. Gdy woda napiera od zewnątrz, trzeba jednocześnie odciąć wilgoć i zmniejszyć jej ilość przy konstrukcji. Po takim rozróżnieniu łatwiej zrozumieć, skąd biorą się późniejsze awarie.
Najczęstsze błędy, które wychodzą dopiero po wykończeniu
- Zbyt cienka lub uszkodzona folia - jeden otwór od dystansu, pręta czy buta potrafi unieważnić całą warstwę.
- Brak zakładów albo zbyt krótkie łączenia - izolacja działa tylko wtedy, gdy tworzy ciągłą przeponę.
- Przerwana ciągłość przy ścianach - jeżeli izolacja podłogi nie łączy się z pionową, wilgoć znajdzie obejście.
- Pośpiech przy kolejnych warstwach - zasypanie lub przykrycie zbyt wcześnie może uszkodzić świeżą powłokę.
- Brak zabezpieczenia przepustów - rury, peszle i kable to miejsca, które trzeba uszczelnić systemowo.
- Oszczędzanie na gruncie i przygotowaniu podłoża - drogie materiały nie naprawią źle przygotowanego chudziaka.
Najwięcej reklamacji nie bierze się z samej technologii, tylko z niedbałych detali. Widziałem już podłogi, które wyglądały dobrze przez pierwszy sezon, a potem zaczynały pachnieć wilgocią tylko dlatego, że ktoś nie wyprowadził izolacji na właściwą wysokość albo przeciął folię podczas układania ocieplenia. Jeśli chcesz ograniczyć ryzyko, trzeba też spojrzeć na koszty w sposób bardziej uczciwy niż tylko przez cenę materiału.
Ile kosztuje taka ochrona i gdzie nie oszczędzać
Najprościej mówiąc, koszt zależy od trzech rzeczy: rodzaju materiału, liczby detali oraz tego, czy mówimy o samych materiałach, czy o kompletnym wykonaniu. W praktyce hydroizolacja chudziaka najlepiej wychodzi wtedy, gdy nie oszczędza się na łączeniach, gruntach i uszczelnieniu przejść instalacyjnych, bo to one zwykle generują późniejsze naprawy.
| Wariant | Materiały | Robocizna | Co podnosi cenę |
|---|---|---|---|
| Folia PE 0,2 mm | Najniższa, zwykle kilka zł/m² | Raczej niska przy prostym układzie | Dużo detali, przepusty, trudne narożniki |
| Papa fundamentowa | Średnia, często kilkanaście do kilkudziesięciu zł/m² | Wyższa niż przy folii | Zgrzewanie, wielowarstwowość, dokładne połączenia |
| Masa KMB | Najwyższa z tej trójki | Średnia lub wysoka, zależnie od liczby warstw | Grubość warstwy, czas schnięcia, grunt, detale systemowe |
Na dużej, prostej powierzchni różnica bywa umiarkowana. Na małym, pełnym przepustów i załamań detalu koszty rosną szybciej, niż wynikałoby to z samej ceny materiału. Dlatego przy budżecie nie patrzę wyłącznie na metr kwadratowy, tylko na cały system: izolację, grunt, uszczelki, taśmy, ochronę warstwy i ewentualne odwodnienie. To właśnie te elementy decydują, czy podłoga będzie sucha po pięciu latach, czy tylko wygląda na gotową po odbiorze.
Co sprawdzić przed zamknięciem podłogi
Zanim zakryjesz izolację ociepleniem i kolejnymi warstwami, przejdź po całości z prostą checklistą. To moment, w którym jeszcze można coś poprawić bez demolowania prac, a po zamknięciu podłogi każda poprawka kosztuje wielokrotnie więcej.
- Czy izolacja jest ciągła na całej powierzchni, bez przerw i fałd.
- Czy wywinięcie na ściany łączy się z izolacją pionową.
- Czy wszystkie przepusty instalacyjne są doszczelnione.
- Czy podłoże nie zostało uszkodzone podczas kolejnych robót.
- Czy materiały dobrano do rzeczywistych warunków wilgotnościowych na działce.
- Czy odwodnienie i spadki terenu rzeczywiście odprowadzają wodę od budynku.
Jeśli te punkty są dopilnowane, ryzyko problemów spada naprawdę mocno. Ja przy takich robotach wolę prosty, ale konsekwentnie wykonany układ niż efektowny system zrobiony byle szybciej. Właśnie na tym etapie najłatwiej odróżnić dobrze zaprojektowaną przegrodę od takiej, która tylko przez chwilę wygląda poprawnie.
