KNR w kosztorysie domu - Jak czytać normy i unikać błędów w wycenie?

Julian Kaczmarczyk2 lutego 2026

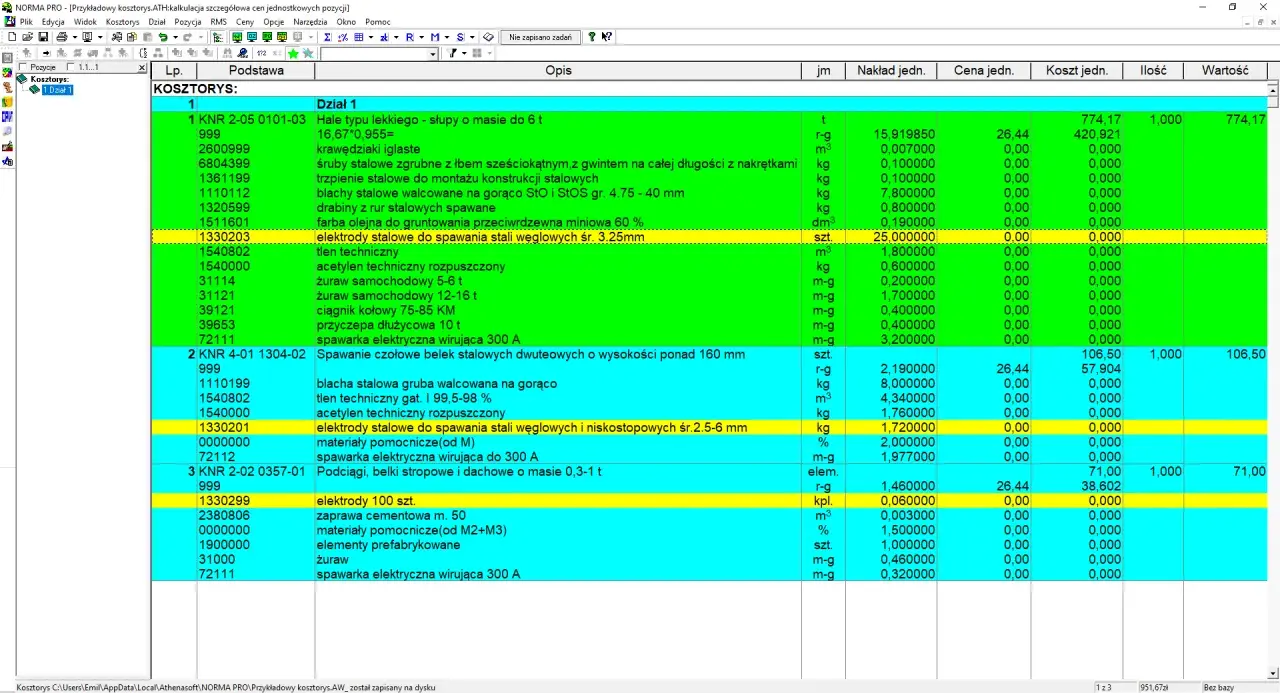

KNR: lista materiałów budowlanych, w tym elektrody stalowe do spawania, blacha, tlen i acetylen.

Spis treści

Przy budowie domu najwięcej pieniędzy ucieka nie na same materiały, ale na źle policzony zakres robót, pominięte prace pomocnicze i błędnie dobrane jednostki. Właśnie dlatego katalogi nakładów rzeczowych tak często wracają w kosztorysowaniu: porządkują roboty, pozwalają porównywać oferty i oddzielić robociznę od materiałów oraz sprzętu. W tym tekście pokazuję, jak działa ten system, jak go czytać i gdzie naprawdę pomaga przy wycenie domu jednorodzinnego.

Najważniejsze rzeczy o KNR przed wyceną domu

  • KNR nie jest cennikiem - to zestaw norm, które mówią, ile robocizny, materiałów i sprzętu zwykle potrzeba do wykonania danej roboty.
  • Przy budowie domu najlepiej sprawdza się wtedy, gdy projekt i zakres prac są już względnie dopięte.
  • Największą wartość daje przy porównywaniu ofert, kontroli zakresu i wykrywaniu braków w kosztorysie.
  • W praktyce trzeba zawsze dopasować pozycję do technologii, jednostki miary i warunków wykonania.
  • Najczęstsze błędy to mieszanie zakresów, pomijanie robót pomocniczych i liczenie na starych cenach.

Czym są KNR i dlaczego są ważne przy budowie domu

Katalogi nakładów rzeczowych to normatywna baza do kosztorysowania robót budowlanych. Ja traktuję je jak wspólny język między inwestorem, kosztorysantem i wykonawcą: pokazują, jakie zasoby zwykle trzeba przewidzieć dla konkretnej roboty, ale same w sobie nie podają jeszcze końcowej ceny. Dopiero po połączeniu norm z aktualnymi stawkami robocizny, materiałów i sprzętu powstaje sensowna wycena.

W praktyce każda pozycja katalogowa opisuje zakres pracy i podaje nakłady w przeliczeniu na jednostkę, najczęściej na m², m³, mb lub sztukę. To bardzo przydatne przy budowie domu, bo pozwala rozbić inwestycję na czytelne fragmenty: fundamenty, ściany, dach, instalacje, tynki, posadzki i wykończenie. Dzięki temu nie patrzę na dom jako na jedną ogromną kwotę, tylko na zestaw logicznych robót, które da się zweryfikować osobno.

Najważniejsze jest jednak jedno: KNR nie zastępuje projektu ani obmiaru. Jeśli dokumentacja jest niepełna albo technologia jest jeszcze w fazie zmian, katalog pomoże tylko częściowo. Żeby wykorzystać go dobrze, trzeba najpierw umieć czytać samą pozycję, a nie tylko jej nazwę.

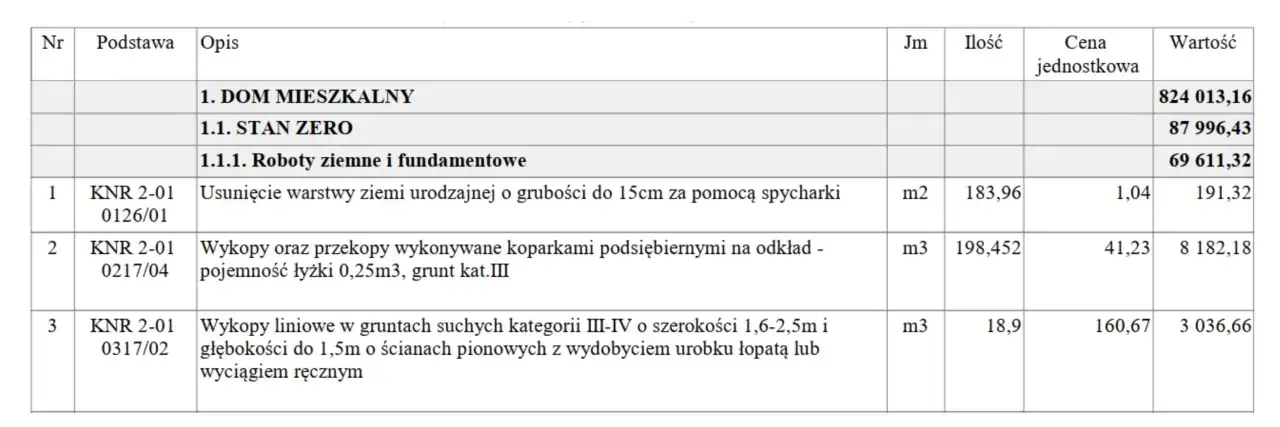

Tabela z kosztorysem budowlanym. Wiersz 1 opisuje usunięcie warstwy ziemi urodzajnej wg KNR 2-01 0126/01.

Jak czytać pozycję KNR bez zgadywania

W kosztorysie nie wystarczy znaleźć zbliżoną nazwę roboty. Ja zawsze sprawdzam kilka elementów naraz, bo dopiero razem mówią, czy pozycja pasuje do konkretnej sytuacji na budowie.

Co sprawdzam Co to oznacza w praktyce Na co uważać
Opis roboty Określa, co dokładnie obejmuje pozycja i gdzie kończy się jej zakres Nie zakładaj, że podobna nazwa oznacza identyczny zakres
Jednostkę miary Pokazuje, czy liczysz metr kwadratowy, metr sześcienny, metr bieżący czy sztukę Pomylenie jednostki od razu zniekształca koszt całego etapu
Założenia technologiczne Mówią, z jakiego materiału, grubości lub układu konstrukcyjnego korzysta katalog Pozycja dla ściany z jednego materiału nie zawsze pasuje do podobnej ściany z innego systemu
Warunki wykonania Uwzględniają pracę na wysokości, przy gruncie, w ograniczonym dostępie albo z rusztowaniem To właśnie tu najczęściej ukrywają się różnice w nakładach
Skład RMS Pokazuje nakłady na robociznę, materiały i sprzęt Nie wolno traktować tego jak gotowej ceny rynkowej

W domu jednorodzinnym szczególnie często myli się pozycje podobne technologicznie, ale różne w detalach: inna grubość muru, inny rodzaj izolacji, inny sposób wykonania warstwy wykończeniowej. To właśnie detale decydują o tym, czy kosztorys jest przydatny, czy tylko ładnie wygląda na papierze. Kiedy już umiesz czytać zapis katalogowy, łatwiej przejść do tego, w których etapach budowy domu taki system daje najwięcej korzyści.

Gdzie KNR przy budowie domu daje najwięcej korzyści

W praktyce najwięcej zyskuję wtedy, gdy rozbijam dom na etapy i liczę każdy z nich osobno. Dzięki temu szybciej widać, gdzie budżet rośnie, a gdzie wycena jest jeszcze zbyt ogólna, by jej ufać.

Fundamenty i stan zero

Na tym etapie katalogi pomagają policzyć wykopy, zasypki, chudy beton, ławy, ściany fundamentowe, izolacje przeciwwilgociowe i ocieplenie strefy przyziemia. To ważne, bo właśnie tu łatwo pominąć roboty pomocnicze: transport urobku, przygotowanie podłoża, deskowania czy prace porządkowe po zakończeniu etapu. Jeśli ktoś wycenia tylko „fundamenty” jako jedną pozycję, zwykle nie widzi jeszcze realnej skali kosztu.

Stan surowy

W konstrukcji budynku KNR porządkuje liczenie ścian, stropów, nadproży, schodów, więźby dachowej i pokrycia. To dobry moment, żeby oddzielić roboty stricte konstrukcyjne od wykończeniowych, bo te dwa koszyki bardzo często są później mylone. Przy domu jednorodzinnym taki podział daje najwięcej kontroli nad budżetem, zwłaszcza gdy kilka ekip liczy podobne zakresy w różny sposób.

Przeczytaj również: Remont starego domu - jak zaplanować etapy i uniknąć błędów?

Instalacje i wykończenie

Tu katalogi przydają się przy trasach instalacyjnych, podejściach, montażach, tynkach, wylewkach, ociepleniach i pracach wykończeniowych. W tej części budowy najłatwiej o rozjazd między ofertą a rzeczywistością, bo jedna ekipa podaje cenę „za całość”, a druga rozpisuje wszystko na metry i punkty. Dla inwestora to sygnał, że bez uporządkowanego kosztorysu nie da się uczciwie porównać propozycji.

Jeżeli na którymś etapie widzę, że projekt jeszcze się zmienia, nie próbuję na siłę robić perfekcyjnej wyceny z katalogów. W takiej sytuacji lepiej najpierw wybrać metodę liczenia, a dopiero potem dopracowywać szczegóły.

KNR, wycena uproszczona i oferta wykonawcy dają różny poziom kontroli

Nie każda budowa potrzebuje od razu bardzo szczegółowego kosztorysu. Ja zwykle dobieram metodę do etapu decyzji, bo inaczej liczy się dom na poziomie koncepcji, a inaczej wtedy, gdy już porównuje się oferty konkretnych ekip.

Metoda Kiedy ma sens Zalety Ograniczenia
Szczegółowa wycena na podstawie katalogów Gdy projekt jest dopięty i chcesz kontrolować zakres robót Duża przejrzystość, łatwe porównywanie ofert, lepsza kontrola zmian Wymaga czasu i dobrych danych wejściowych
Wycena uproszczona Na etapie wstępnego budżetu i decyzji, czy inwestycja jest realna Szybka i wygodna, daje orientację finansową Mniej precyzyjna, większe ryzyko niedoszacowania
Oferta wykonawcy Gdy chcesz porównać rynkową cenę za konkretny zakres Pokazuje realną propozycję od ekipy, ułatwia negocjacje Bez rozbicia zakresu trudno ocenić, co dokładnie zawiera cena

Przy budowie domu najrozsądniej działa układ mieszany: najpierw szybka orientacja kosztowa, potem dokładniejsza wycena kluczowych etapów, a dopiero później porównanie ofert. To podejście jest zwykle skuteczniejsze niż próba policzenia wszystkiego od razu z chirurgiczną precyzją. Właśnie na tym etapie najczęściej wychodzą też błędy, które potrafią przekręcić budżet o kilka lub kilkanaście procent.

Najczęstsze błędy, które zawyżają albo zaniżają koszt domu

W kosztorysowaniu nie przegrywa się na wielkich rzeczach, tylko na drobnych założeniach, które później składają się na dużą różnicę w cenie. Z mojego doświadczenia najczęściej pojawiają się takie problemy:

  • Brak dopasowania technologii - pozycja wygląda podobnie, ale dotyczy innego materiału, grubości lub sposobu wykonania.
  • Pominięcie robót pomocniczych - transport, rusztowania, przygotowanie podłoża, sprzątanie czy prace zabezpieczające często nie są uwzględnione.
  • Mieszanie jednostek - metry kwadratowe, metry bieżące i metry sześcienne nie są zamienne, choć na pierwszy rzut oka łatwo je pomylić.
  • Liczenie na starych cenach - normy katalogowe mogą być poprawne, ale ceny materiałów i robocizny trzeba zawsze odświeżyć.
  • Ignorowanie warunków na budowie - wąska działka, trudny dojazd, nachylenie terenu albo ograniczony dostęp sprzętu zmieniają realny koszt.
  • Brak rezerwy - przy prywatnym domu zwykle zostawiam bufor na poziomie 10-15%, ale tylko wtedy, gdy zakres jest naprawdę dobrze opisany; im więcej zmian w projekcie, tym ten bufor powinien być większy.

Największy błąd, jaki widzę, to traktowanie katalogu jak gotowej odpowiedzi na pytanie „ile kosztuje dom”. On odpowiada raczej na inne pytanie: ile zasobów trzeba przewidzieć dla konkretnej roboty i jak porównać ten sam zakres w różnych ofertach. Żeby wykorzystać to dobrze, przed samą wyceną warto jeszcze zrobić krótki audyt dokumentacji i zakresu.

Co sprawdzam przed oddaniem kosztorysu domu do wyceny

Jeśli mam ograniczyć ryzyko błędu, zaczynam od kilku prostych kontroli. To nie są formalności, tylko rzeczy, które realnie decydują o tym, czy kosztorys będzie użyteczny na budowie.

  • Czy projekt jest kompletny i nie ma w nim sprzecznych wersji rysunków.
  • Czy zakres robót został podzielony na etapy i branże, zamiast być opisany jedną zbiorczą pozycją.
  • Czy wszystkie jednostki miary zgadzają się z dokumentacją i obmiarem.
  • Czy przyjęto jedną, spójną bazę cen dla robocizny, materiałów i sprzętu.
  • Czy uwzględniono roboty pomocnicze, które nie rzucają się w oczy, ale kosztują czas i pieniądze.
  • Czy wiadomo, co jest już po stronie wykonawcy, a co po stronie inwestora.
  • Czy w kosztorysie została miejsce na zmiany projektu, poprawki i nieprzewidziane kolizje.

Właśnie dlatego katalogi nakładów rzeczowych są tak przydatne przy budowie domu: nie dają magicznej ceny, ale porządkują rzeczywistość. Jeśli korzystasz z nich rozsądnie, szybciej widzisz, gdzie budżet jest realny, gdzie wymaga korekty i które oferty wykonawców naprawdę da się porównać. W praktyce to właśnie porządek w założeniach, a nie sama liczba na końcu, najbardziej chroni inwestora przed kosztowną pomyłką.

FAQ - Najczęstsze pytania

KNR to zbiory norm określających, ile robocizny, materiałów i sprzętu potrzeba na wykonanie konkretnej jednostki pracy. Nie są cennikiem, lecz bazą do rzetelnego wyliczenia nakładów rzeczowych niezbędnych na budowie.

Nie, KNR określa jedynie zużycie zasobów. Aby uzyskać cenę, należy pomnożyć te normy przez aktualne stawki rynkowe. Katalog pomaga jednak precyzyjnie określić zakres prac i uniknąć niedoszacowania kosztów inwestycji.

Dzięki KNR każda oferta jest rozbita na te same czynniki pierwsze. Pozwala to sprawdzić, czy wykonawca nie pominął ważnych etapów, takich jak prace pomocnicze czy transport, co chroni inwestora przed nagłymi dopłatami w trakcie budowy.

Najczęstsze błędy to wybór niewłaściwej technologii, pomijanie robót pomocniczych (np. rusztowań) oraz błędy w jednostkach miary. Częstym problemem jest też bazowanie na nieaktualnych stawkach cenowych przy poprawnych normach zużycia.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi

knr
knr w kosztorysowaniu budowy domu
jak czytać katalogi nakładów rzeczowych
wycena domu na podstawie knr
Autor Julian Kaczmarczyk
Julian Kaczmarczyk
Nazywam się Julian Kaczmarczyk i od ponad dziesięciu lat zajmuję się analizą rynku budownictwa. Moje doświadczenie obejmuje szeroką gamę tematów, od innowacji technologicznych po zrównoważony rozwój w branży. Specjalizuję się w przemyśle budowlanym, co pozwala mi na dogłębną analizę trendów oraz wyzwań, z jakimi boryka się ten sektor. Moim celem jest uproszczenie skomplikowanych danych i dostarczanie obiektywnych analiz, które są zrozumiałe dla każdego. Wierzę, że rzetelne informacje są kluczem do podejmowania świadomych decyzji, dlatego staram się dostarczać aktualne i dokładne treści, które mogą pomóc moim czytelnikom lepiej zrozumieć dynamicznie zmieniający się świat budownictwa.
