  • Kosztorys remontu - jak rzetelnie zaplanować budżet i uniknąć błędów

Kosztorys remontu - jak rzetelnie zaplanować budżet i uniknąć błędów

Julian Kaczmarczyk 8 czerwca 2026
Plany, kalkulator i wizualizacja kuchni na telefonie pomagają w tworzeniu kosztorysu remontu.

Spis treści

Dobry plan remontu zaczyna się od wyceny, która pokazuje nie tylko sumę końcową, ale też zakres prac, ilości materiałów, robociznę i rezerwę na poprawki. W praktyce kosztorys remontu decyduje o tym, czy prace da się spokojnie domknąć, czy budżet zacznie puchnąć po pierwszych zakupach. Poniżej rozkładam ten temat na prosty schemat, aktualne widełki cenowe i najczęstsze miejsca, w których pieniądze uciekają najszybciej.

Najważniejsze liczby i zasady, które pomagają nie przepłacić

  • Najpierw licz powierzchnie robót, a dopiero potem całkowity budżet mieszkania.
  • Wycena powinna rozdzielać robociznę, materiały, transport, VAT i rezerwę.
  • Przy wykończeniu wnętrz największe różnice robią łazienka, instalacje i stan ścian.
  • Na remont dobrze jest zostawić 10-15% budżetu jako bufor na poprawki i niespodzianki.
  • Oferty porównuję tylko wtedy, gdy mają identyczny zakres i te same materiały.

Co powinno znaleźć się w wycenie remontu

Jeżeli dokument ma być użyteczny, musi opisywać roboty na poziomie szczegółu, a nie ogólnego hasła typu „wykończenie mieszkania”. Ja zawsze wpisuję nie tylko nazwę prac, ale też ich jednostkę, ilość i to, czy cena obejmuje materiał. Bez tego dwie pozornie podobne oferty potrafią różnić się o kilkanaście tysięcy złotych tylko dlatego, że jedna zawiera kleje, grunt i transport, a druga nie.

Element Co wpisuję Po co to robię
Zakres prac np. malowanie, gładzie, podłogi, płytki, instalacje Żeby nic nie „zniknęło” między ustaleniami a realizacją
Jednostka miary m², mb, szt., komplet Żeby każdą pozycję dało się policzyć tak samo
Ilość dokładna powierzchnia lub liczba punktów Żeby budżet wynikał z pomiarów, a nie z przypuszczeń
Cena jednostkowa stawka za 1 m², 1 sztukę albo 1 punkt Żeby łatwo porównać różne oferty i warianty standardu
Materiały i robocizna osobno albo łącznie, ale zawsze jasno opisane Żeby wiedzieć, co faktycznie kupujesz od wykonawcy
Uwagi gruntowanie, zabezpieczenie, utylizacja, poprawki Żeby nie dopisywać tego w ostatniej chwili jako „drobiazgu”

Jeśli porządnie rozpiszę te elementy, łatwiej później kontroluję zmiany zakresu i nie mam wrażenia, że remont sam siebie „zjada”. Kiedy ten szkielet jest gotowy, dopiero wtedy warto przejść do liczenia budżetu krok po kroku.

Jak policzyć budżet krok po kroku

Ja zawsze zaczynam od pomiaru powierzchni robót, nie od samego metrażu mieszkania. To ważne, bo 50 m² lokalu nie oznacza 50 m² malowania, 50 m² paneli i 50 m² płytek. W praktyce ścian, sufitów, obudów i detali jest zwykle znacznie więcej niż się wydaje na starcie.

  1. Spisuję pomieszczenia i rozdzielam je na strefy robocze: ściany, sufity, podłogi, łazienka, kuchnia, instalacje.
  2. Liczymy powierzchnie i ilości, a nie tylko „na oko” całe mieszkanie. Metrówkę przegrywa tu każdy skrót myślowy.
  3. Oddzielam prace przygotowawcze od wykończeniowych, bo to właśnie przygotowanie często podnosi rachunek najmocniej.
  4. Rozbijam budżet na trzy koszyki: materiał, robocizna i koszty dodatkowe, takie jak transport, zabezpieczenia czy wywóz gruzu.
  5. Dodaję wariant rezerwowy, zwykle 10-15%, żeby nie finansować niespodzianek z bieżącej gotówki.
  6. Porównuję oferty na tej samej bazie: ten sam standard, te same ilości i ten sam zakres prac.

Na tym etapie zwykle widać już, które pozycje naprawdę robią największą różnicę w rachunku, a które są tylko hałasem w tle. Dopiero wtedy sens mają konkretne stawki rynkowe, bo łatwiej ocenić, co jest rozsądną ceną, a co zwyczajnie rozjeżdża plan.

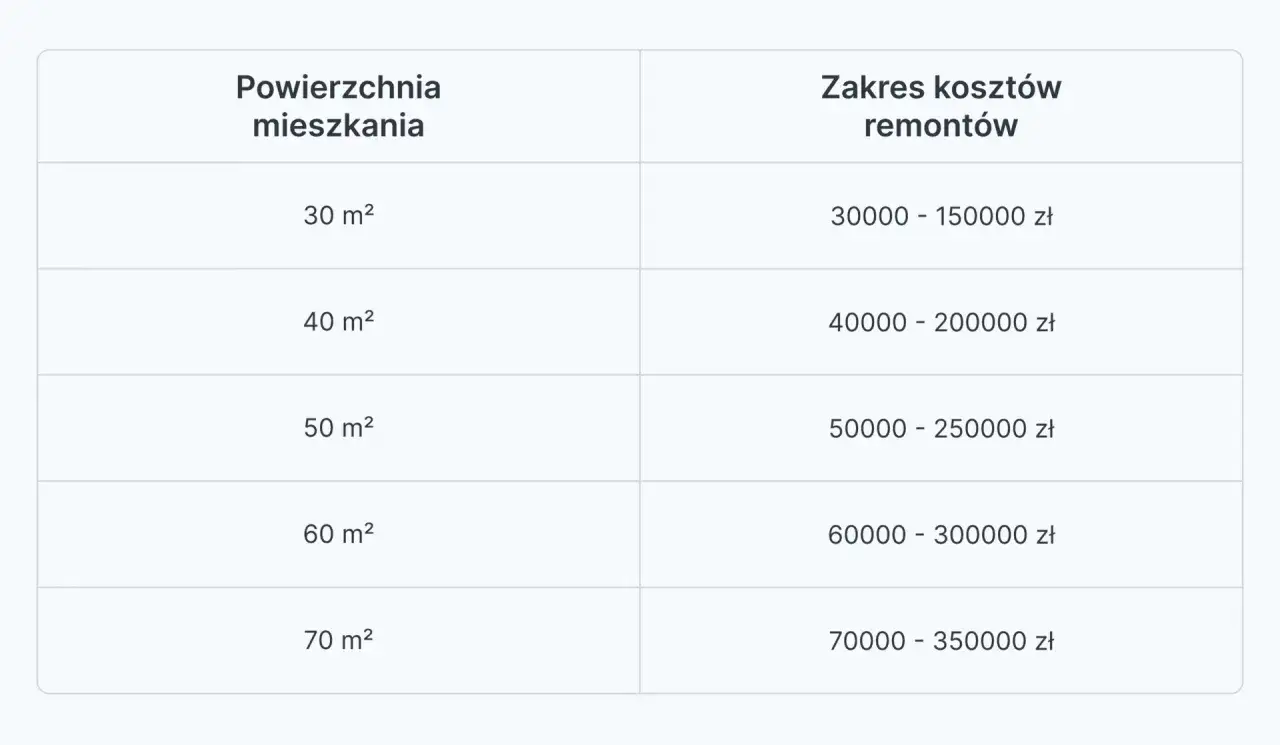

Tabela przedstawia przykładowy kosztorys remontu mieszkania o różnej powierzchni, od 30 do 70 m², z zakresem cen od 30 000 do 350 000 zł.

Ile kosztują najczęstsze prace wykończeniowe

W praktyce patrzę na cenniki branżowe jak na punkt odniesienia, nie wyrok. Jak pokazują cenniki KB.pl, w 2026 roku malowanie ścian i sufitów bez materiału zwykle mieści się w widełkach 18-38 zł/m², układanie płytek na podłodze 110-150 zł/m², a wykonanie punktu elektrycznego 150-260 zł/szt. z materiałem. Różnica wynika głównie z tego, czy oferta obejmuje tylko robociznę, czy także przygotowanie, materiały i prace dodatkowe.

Praca Typowe widełki Co to znaczy w praktyce
Przygotowanie ścian 9-15 zł/m² Naprawy, ubytki i wyrównanie podłoża przed dalszymi pracami
Gruntowanie 10-14 zł/m² Osobna pozycja, gdy ściana wymaga wzmocnienia lub wyrównania chłonności
Malowanie ścian i sufitów 18-38 zł/m² Niższa stawka przy prostym zakresie, wyższa przy większym przygotowaniu i większej liczbie warstw
Gładź gipsowa 46,66-62,22 zł/m² Wycena rośnie, gdy ściany są krzywe albo wymagają poprawek po starych warstwach
Panele podłogowe 40-85 zł/m² Proste układanie na dobrym podłożu jest tańsze niż praca z docinkami i poprawkami
Płytki na podłodze 110-200 zł/m² Niestandardowy format, małe płytki albo skomplikowany układ szybko podbijają koszt
Punkt elektryczny 96-260 zł/szt. Przeróbki instalacyjne i nowe punkty są wyceniane inaczej niż sama wymiana osprzętu
Punkt hydrauliczny 700-1400 zł/szt. W łazience i kuchni to jedna z pozycji, która najłatwiej przesuwa cały budżet

Najważniejsze jest jednak to, że nie wolno porównywać samych stawek bez kontekstu. Dwie oferty za podobną cenę mogą oznaczać zupełnie inny zakres, bo jedna obejmuje tylko sam montaż, a druga także przygotowanie podłoża, materiały pomocnicze i wywóz odpadów. Same liczby są przydatne, ale dopiero w połączeniu z zakresem pokazują prawdziwy koszt remontu.

Właśnie dlatego nie skupiam się wyłącznie na najtańszej pozycji z tabeli. Dużo ważniejsze jest to, jak dana stawka zachowa się po dodaniu wszystkich drobnych prac, których na początku prawie nikt nie wpisuje do budżetu.

Gdzie budżet pęka najszybciej

Najczęściej budżet nie rozjeżdża się przez jedną wielką pozycję, tylko przez serię małych dopłat. Wyniesienie mebli, zabezpieczenie podłóg, docinki, silikonowanie, listwy, nadmiar kleju, poprawki po dostawie, transport materiałów i wywóz gruzu wyglądają niegroźnie, ale po zsumowaniu potrafią zmienić cały rachunek. Przy mieszkaniu około 50 m² po generalnym remoncie to bywa już kilka metrów sześciennych odpadów i sporo dodatkowej logistyki.

Najbezpieczniej zakładać 10-15% rezerwy, ale nie jako „luźny margines”, tylko jako realną pozycję w arkuszu. Tę rezerwę zużywam najczęściej na trzy rzeczy: poprawki podłoża, nieplanowane przeróbki instalacyjne i drobiazgi materiałowe, które zawsze wychodzą w trakcie prac. Jeśli na starcie zignoruję ten bufor, później muszę wybierać między obniżeniem standardu a dokładaniem pieniędzy z bieżącego budżetu.

  • Transport i utylizacja odpadów.
  • Zabezpieczenie mebli, podłóg i elementów stałych.
  • Poprawki ścian, podłoży i starych instalacji.
  • Dodatkowe materiały pomocnicze, których nie widać w katalogu.
  • Nieprzewidziane docinki, przeróbki i korekty po pomiarze.

Jeżeli te pozycje są wpisane od razu, budżet robi się dużo bardziej realistyczny i mniej nerwowy. Po takim przeglądzie łatwiej już ocenić, która oferta jest uczciwa, a która tylko wygląda korzystnie.

Jak porównać oferty ekip bez zgadywania

Najgorszy błąd to porównanie dwóch kwot końcowych bez sprawdzenia, co naprawdę stoi za tą sumą. Ja zawsze rozkładam oferty na te same jednostki, te same materiały i ten sam standard wykonania. Dopiero wtedy widać, czy jedna ekipa jest faktycznie tańsza, czy tylko ucięła pół zakresu albo założyła gorszy materiał.

Co sprawdzam Dobra praktyka Sygnał ostrzegawczy
Zakres Każda pozycja jest opisana osobno Jedna ogólna kwota za „całość”
Materiały Jasno napisane, co kupuje wykonawca, a co inwestor Brak informacji o klasie, marce i ilości
VAT Oferta pokazuje, czy cena jest netto czy brutto Wycena bez tej informacji
Termin Harmonogram jest podzielony na etapy Obietnica szybkiego startu bez planu prac
Płatności Rozliczenie etapami po odbiorze kolejnych prac Duża zaliczka bez zabezpieczenia umownego
Poprawki i gwarancja Wiadomo, kto odpowiada za niedoróbki Unikanie zapisów o odpowiedzialności po odbiorze

Jeśli jedna oferta jest wyraźnie niższa, a jednocześnie ma mniej szczegółów, traktuję to jako znak ostrzegawczy, nie okazję. Po takiej analizie widzę już nie tylko cenę, ale także jakość informacji, a to w remoncie zwykle mówi o wykonawcy więcej niż sama liczba na końcu.

Z tego powodu warto spojrzeć jeszcze na budżet w trzech wariantach, a nie w jednej sumie końcowej.

Dlaczego najlepiej mieć trzy wersje budżetu

W praktyce tworzę trzy poziomy wyceny: minimum, wariant docelowy i wersję bezpieczną. To prosty sposób, żeby nie mylić marzeń z finansami i jednocześnie nie zaniżać standardu tylko dlatego, że na starcie zabrakło jednego bufora. Taki układ od razu pokazuje, z czego można zrezygnować, a czego już nie warto ciąć.

Wersja Kiedy ją liczę Po co mi jest
Minimum Przed pierwszymi wycenami Pokazuje próg, poniżej którego nie schodzę
Docelowa Po ustaleniu standardu materiałów To baza do rozmów z ekipą i zakupów
Bezpieczna Po doliczeniu rezerwy i kosztów dodatkowych Chroni przed niespodziankami w trakcie prac

Ja trzymam się jednej zasady: jeśli budżet mieści się tylko w wersji minimum, to znaczy, że jeszcze nie znam pełnego kosztu remontu. Lepiej to zobaczyć przed podpisaniem umowy niż wtedy, gdy ściany są już skute, a decyzje trzeba podejmować pod presją czasu. Taki plan jest mniej efektowny na papierze, ale w remoncie zwykle działa najlepiej.

FAQ - Najczęstsze pytania

Dobry kosztorys musi precyzyjnie określać zakres prac, jednostki miary (m2, mb), ilości materiałów oraz rozróżnienie między robocizną a materiałem. Ważne są też koszty transportu, zabezpieczeń oraz utylizacji odpadów.

Bezpieczny bufor finansowy to zazwyczaj 10-15% całkowitego budżetu. Pozwala on pokryć nieprzewidziane poprawki podłoża, dodatkowe materiały pomocnicze lub drobne zmiany w projekcie bez wstrzymywania prac.

Kluczowe jest sprawdzenie, czy oferty mają identyczny zakres prac i standard materiałów. Zwróć uwagę, czy podane ceny są kwotami netto czy brutto oraz czy wykonawca uwzględnił przygotowanie podłoża i sprzątanie.

Budżet najczęściej obciążają detale: transport materiałów, wnoszenie mebli, utylizacja gruzu, docinki płytek oraz konieczność wyrównywania krzywych ścian, co wychodzi dopiero po rozpoczęciu prac.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

kosztorys remontu
kosztorys remontu mieszkania krok po kroku
jak wyliczyć koszt remontu mieszkania
wycena prac wykończeniowych tabela
ile kosztuje robocizna przy remoncie
Autor Julian Kaczmarczyk
Julian Kaczmarczyk
Nazywam się Julian Kaczmarczyk i od ponad dziesięciu lat zajmuję się analizą rynku budownictwa. Moje doświadczenie obejmuje szeroką gamę tematów, od innowacji technologicznych po zrównoważony rozwój w branży. Specjalizuję się w przemyśle budowlanym, co pozwala mi na dogłębną analizę trendów oraz wyzwań, z jakimi boryka się ten sektor. Moim celem jest uproszczenie skomplikowanych danych i dostarczanie obiektywnych analiz, które są zrozumiałe dla każdego. Wierzę, że rzetelne informacje są kluczem do podejmowania świadomych decyzji, dlatego staram się dostarczać aktualne i dokładne treści, które mogą pomóc moim czytelnikom lepiej zrozumieć dynamicznie zmieniający się świat budownictwa.
