Kosztorys inwestorski budowy domu - Jak uniknąć błędów w 2026?

Julian Kaczmarczyk15 marca 2026
Nowy dom w budowie, z szarym dachem i dwukolorową elewacją. Widać plac budowy, co sugeruje, że kosztorys inwestorski jest w trakcie realizacji.

Spis treści

Dobry kosztorys inwestorski przy budowie domu nie jest papierem do szuflady. To narzędzie, które pozwala sprawdzić, ile naprawdę kosztują fundamenty, dach, instalacje i wykończenie, a także gdzie budżet zwykle zaczyna się rozjeżdżać. W praktyce chodzi nie tylko o samą wycenę robót, lecz o to, żeby inwestor wiedział, co porównuje, co może pominąć i gdzie warto zostawić rezerwę.

Najważniejsze rzeczy, które trzeba wiedzieć przed wyceną budowy domu

  • Dokument powinien opierać się na przedmiarze robót, czyli dokładnym zestawieniu ilości prac, a nie na jednej sumie „z głowy”.
  • Największe różnice w budżecie robią zwykle dach, standard stolarki, instalacje i zakres wykończenia.
  • Przy budowie domu bezpiecznie jest zakładać rezerwę 10-15% na zmiany cen, błędy obmiaru i dodatkowe prace.
  • W 2026 roku ceny robót nadal się zmieniają; GUS pokazał wzrost cen produkcji budowlano-montażowej o 4,7% r/r w marcu 2026, więc stara wycena szybko się starzeje.
  • Porównując oferty, sprawdzaj zawsze materiał, robociznę, transport, odpady, VAT i to, czego wykonawca nie policzył.

Co taki dokument obejmuje, a czego zwykle nie powinien mieszać

Ja rozdzielam dwie rzeczy: koszt samej budowy i całkowity koszt inwestycji. Pierwszy obejmuje roboty budowlane, drugi dorzuca działkę, projekt, formalności, przyłącza, nadzór, finansowanie i wykończenie. Taki porządek ma znaczenie, bo w rozmowach o budżecie najłatwiej pomylić te poziomy i później dziwić się, że dom kosztował więcej niż w kalkulacji.

Obszar Co zwykle wchodzi Co często jest liczone osobno
Roboty konstrukcyjne Fundamenty, ściany nośne, stropy, więźba i pokrycie dachu Zwykle nic, jeśli zakres obejmuje stan surowy
Stan techniczny budynku Izolacje, stolarka okienna i drzwiowa, tynki, wylewki, elewacja Wyższy standard okien, montaż premium, dodatki systemowe
Instalacje Elektryka, wod-kan, ogrzewanie, wentylacja Automatyka, klimatyzacja, fotowoltaika, rozbudowany smart home
Prace pomocnicze Rusztowania, transport, zabezpieczenia, wywóz odpadów Dojazdy, kontenery ponad standard, poprawki po odbiorach
Koszty poza budową --- Projekt, mapa, geodeta, formalności, działka, kredyt, wyposażenie, ogrodzenie, podjazd

Nie ma jednego standardu, co dokładnie wchodzi do wyceny, dlatego przed porównaniem ofert trzeba sprawdzić, czy zestaw obejmuje materiał i robociznę, czy tylko część prac. Kiedy to rozdzielisz, łatwiej przejść do samej metody liczenia, bo wtedy widać, skąd bierze się każda złotówka.

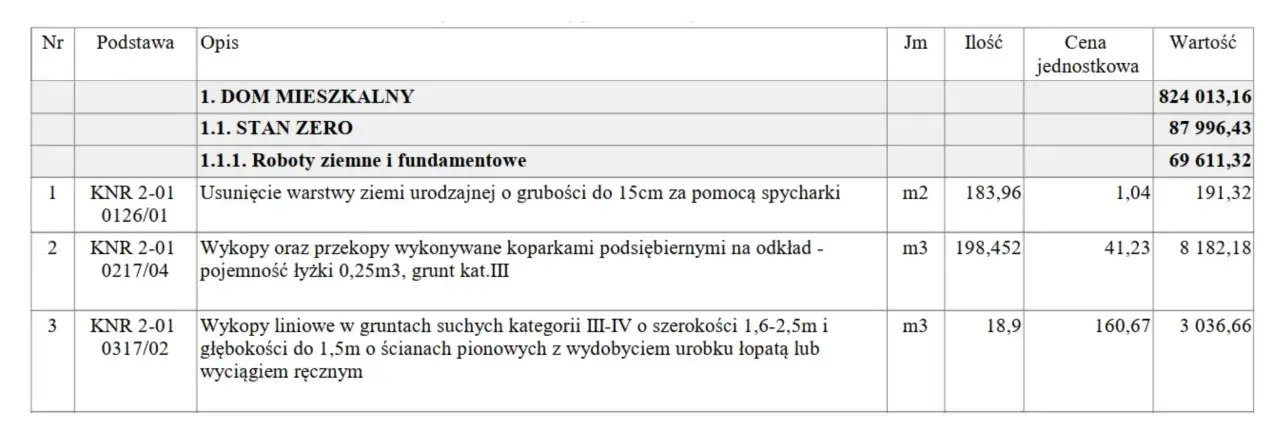

Fragment kosztorysu inwestorskiego: roboty ziemne i fundamentowe dla domu mieszkalnego. Wartość 69 611,32.

Jak powstaje wycena krok po kroku

W uproszczeniu liczy się to tak: ilość robót × cena jednostkowa + koszty pośrednie + narzut wykonawcy + rezerwa. W zamówieniach publicznych metoda jest opisana w rozporządzeniu Ministra Rozwoju i Technologii z 20 grudnia 2021 r.; przy domu jednorodzinnym nie chodzi o biurokrację, tylko o zachowanie tej samej logiki i porównywalności.

Zaczynam od zakresu, nie od ceny

Najpierw trzeba ustalić, co dokładnie ma powstać. Inaczej liczy się dom do stanu surowego otwartego, inaczej dom ze stanem deweloperskim, a jeszcze inaczej budynek „pod klucz”. Tu nie ma miejsca na domysły, bo jedna niedopowiedziana pozycja potrafi później wywołać kosztowny spór z wykonawcą.

Rozpisuję ilości robót

Ten etap to przedmiar robót, czyli zestawienie tego, ile trzeba zrobić: ile metrów ścian, ile metrów kwadratowych dachu, ile punktów elektrycznych, ile metrów instalacji. W praktyce to właśnie tu najczęściej wychodzą błędy, bo zbyt optymistyczne obmiary zaniżają cały budżet już na starcie.

Przypisuję ceny jednostkowe

Do każdej pozycji trzeba dobrać stawkę za metr, sztukę albo komplet. Tu przydają się aktualne cenniki, realne oferty wykonawców i katalogi nakładów rzeczowych, czyli bazy norm zużycia materiału, robocizny i sprzętu. Ja nie lubię wycen „na oko”, bo w budowie domu drobne różnice na jednostkach szybko składają się na duże pieniądze.

Przeczytaj również: Koszt wyburzenia domu w 2026 - Realne ceny i ukryte koszty

Dodaję narzuty i rezerwę

Narzuty to po prostu koszty pośrednie i zysk wykonawcy, a rezerwa ma chronić przed drobnymi zmianami zakresu, wzrostem cen i niedoszacowaniem robót dodatkowych. Rezerwa 10-15% to rozsądny bufor, zwłaszcza gdy budowa ma potrwać kilka miesięcy i obejmuje więcej niż sam stan surowy.

Na papierze wszystko wygląda prosto, ale realny budżet najczęściej psują konkretne decyzje projektowe. I właśnie one zwykle decydują o tym, czy dom da się zbudować w zaplanowanym pułapie, czy zacznie drożeć na każdym etapie.

Co najbardziej podbija koszt budowy domu

W praktyce nie wszystko kosztuje tyle samo. Dwie identyczne powierzchniowo inwestycje mogą mieć zupełnie inny budżet, jeśli jedna ma prostą bryłę, a druga kilka załamań, skomplikowany dach i wyższy standard wykończenia. Ja zawsze patrzę na to, co zwiększa nie tylko koszt materiału, ale też robociznę i czas realizacji.
Co podbija koszt Dlaczego ma znaczenie Jak ograniczyć ryzyko
Prosta vs skomplikowana bryła Każde załamanie ściany i dachu to więcej robocizny, obróbek i odpadów Wybieraj prosty rzut i dach bez zbędnych lukarn
Standard stolarki Okna, drzwi i brama potrafią mocno zmienić budżet całej inwestycji Porównuj nie tylko cenę, ale też parametry i zakres montażu
Instalacje Pompa ciepła, rekuperacja, klimatyzacja i automatyka rozszerzają zakres prac Ustal priorytety jeszcze przed zamówieniem urządzeń
Warunki działki Słaby grunt, spadek terenu lub utrudniony dojazd podnoszą koszt robót ziemnych Sprawdź geotechnikę i logistykę wcześniej
Wykończenie Tu różnice między standardem ekonomicznym a wyższym są największe Zdefiniuj standard materiałów na poziomie marek lub klas
System realizacji Generalny wykonawca, ekipy branżowe i system gospodarczy dają różne koszty i poziom kontroli Wybierz model, który pasuje do czasu i doświadczenia inwestora

Najbardziej opłaca się ograniczać złożoność bryły i dachu, a nie ciąć koszty tam, gdzie potem trudno wrócić do jakości. Te same elementy mogą dostać zupełnie różne stawki w ofertach wykonawców, dlatego w następnym kroku trzeba umieć czytać oferty bez mylenia ceny z zakresem.

Jak porównać oferty wykonawców bez mylenia ceny z zakresem

Największy błąd to patrzenie wyłącznie na kwotę końcową. Dwie oferty mogą różnić się o kilkanaście procent, ale jedna obejmuje transport, odpady i drobne materiały, a druga już nie. Wtedy niższa cena wygląda atrakcyjnie tylko do momentu, kiedy zaczynają się dopłaty.

Element do sprawdzenia Co trzeba doprecyzować Typowa pułapka
Zakres robót Czy oferta obejmuje cały etap, czy tylko część prac „Cena za stan deweloperski” bez jasnej listy pozycji
Materiał i robocizna Kto kupuje materiały i na jakim standardzie są liczone Materiał po stronie inwestora, a robocizna po stronie wykonawcy bez jasnego rozdziału
Prace pomocnicze Transport, rusztowania, zabezpieczenia, wywóz odpadów Dopłaty „za logistykę”, które nie były widoczne w ofercie
Termin i gwarancja Jak długo oferta jest ważna i co dzieje się przy opóźnieniach Brak zapisów o terminach i odpowiedzialności za poprawki
Zmiana cen Czy umowa przewiduje waloryzację lub stałą cenę Budżet liczony „na dziś”, a podpisywany kilka miesięcy później

Jeśli jedna oferta jest wyraźnie tańsza, ja najpierw sprawdzam, czego w niej nie ma. Rynek budowlany nie nagradza naiwności, a najtańszy wariant bywa po prostu najkrócej opisany. To prowadzi do kolejnego problemu: błędów, które nie wyglądają groźnie na starcie, ale później zjadają budżet.

Najczęstsze błędy, które zjadają budżet

Przy budowie domu nie przegrywa się zwykle na jednej wielkiej pomyłce. Częściej budżet psuje kilka pozornie drobnych decyzji, które składają się na duże dopłaty. Ja widzę to najczęściej w tych sytuacjach:

  • Brak rezerwy. Bez bufora 10-15% każda zmiana projektu, różnica w stawce albo drobna poprawka uderza bezpośrednio w resztę planu.
  • Liczenie tylko materiałów. Robocizna, sprzęt, transport i odpady potrafią kosztować niemal tyle samo, co część materiałowa.
  • Pomijanie kosztów pomocniczych. Kontener, rusztowanie, geodeta, odbiory, drobne materiały montażowe i dojazdy często wypadają z pierwszej wersji budżetu.
  • Mieszanie standardów. Gdy w jednym miejscu zakłada się rozwiązanie ekonomiczne, a w drugim premium, wynik przestaje mieć sens porównawczy.
  • Opieranie się na starej stawce. W 2026 roku ceny robót i materiałów nadal się zmieniają, więc wycena sprzed kilku miesięcy bywa już nieaktualna.
  • Zmiany bez aneksu. Każda korekta zakresu powinna trafiać do umowy albo do osobnego zestawienia, inaczej rozliczenie zaczyna się rozmywać.

Ja zawsze proszę o wersję, w której widać nie tylko cenę końcową, ale też wyłączenia i założenia. To pozwala od razu zobaczyć, czy budżet jest policzony rzetelnie, czy tylko ładnie wygląda na pierwszej stronie. Kiedy te pułapki są pod kontrolą, pozostaje ostatni krok: domknięcie planu finansowego tak, żeby nie rozsypał się przy pierwszym zamówieniu materiałów.

Jak domknąć budżet, zanim ruszy pierwsza łopata

Jeśli mam wskazać jedną rzecz, która realnie pomaga, to jest nią aktualizowanie budżetu po każdej większej zmianie projektu. Zmiana pokrycia dachu, rodzaju ogrzewania albo standardu okien nie powinna być traktowana jak drobiazg, tylko jak nowa pozycja do przeliczenia.

  • Oddziel koszty obowiązkowe od opcjonalnych, żeby wiedzieć, co musi powstać teraz, a co może poczekać do kolejnego etapu.
  • Ustal z wykonawcą, kto kupuje materiały, kto płaci za transport i jakie pozycje są poza ceną bazową.
  • Przed podpisaniem umowy sprawdź, czy cena ma termin ważności i co dzieje się, jeśli budowa przesunie się o kilka miesięcy.

Dobrze przygotowana wycena nie usuwa ryzyka, ale pozwala nim zarządzać. Przy budowie domu to zwykle różnica między spokojną realizacją a serią kosztownych dopłat, które pojawiają się wtedy, gdy budżet był liczony zbyt optymistycznie.

FAQ - Najczęstsze pytania

To dokument określający przewidywane koszty robót budowlanych. Pozwala inwestorowi kontrolować budżet, rzetelnie porównywać oferty wykonawców i unikać bolesnego niedoszacowania inwestycji już na etapie planowania.

Bezpiecznie jest założyć rezerwę na poziomie 10-15% całkowitych kosztów. Pozwala to pokryć nieprzewidziane wydatki, nagłe zmiany cen materiałów w 2026 roku oraz ewentualne korekty zakresu prac w trakcie realizacji.

Największy wpływ na budżet mają: skomplikowana bryła budynku i dachu, wysoki standard stolarki, zaawansowane instalacje oraz wybór materiałów wykończeniowych. Koszty podnoszą też błędy w przedmiarze i brak uwzględnienia transportu.

Należy sprawdzić, czy każda oferta obejmuje ten sam zakres prac, materiały, transport i utylizację odpadów. Najniższa cena często wynika z pominięcia kosztów pomocniczych, które później generują niespodziewane dopłaty.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi

kosztorys inwestorski
kosztorys inwestorski budowy domu
jak przygotować kosztorys budowy domu
wycena prac budowlanych dom jednorodzinny
porównanie ofert wykonawców budowy domu
przedmiar robót budowlanych do wyceny
Autor Julian Kaczmarczyk
Julian Kaczmarczyk
Nazywam się Julian Kaczmarczyk i od ponad dziesięciu lat zajmuję się analizą rynku budownictwa. Moje doświadczenie obejmuje szeroką gamę tematów, od innowacji technologicznych po zrównoważony rozwój w branży. Specjalizuję się w przemyśle budowlanym, co pozwala mi na dogłębną analizę trendów oraz wyzwań, z jakimi boryka się ten sektor. Moim celem jest uproszczenie skomplikowanych danych i dostarczanie obiektywnych analiz, które są zrozumiałe dla każdego. Wierzę, że rzetelne informacje są kluczem do podejmowania świadomych decyzji, dlatego staram się dostarczać aktualne i dokładne treści, które mogą pomóc moim czytelnikom lepiej zrozumieć dynamicznie zmieniający się świat budownictwa.
